Компания Seaway7 приступает к установке штифтовых свай для решётчатых оснований на морской ветроэлектростанции Inch Cape мощностью 1,1 ГВт. Об этом говорится в извещении для мореплавателей, которое выпустил оператор проекта.

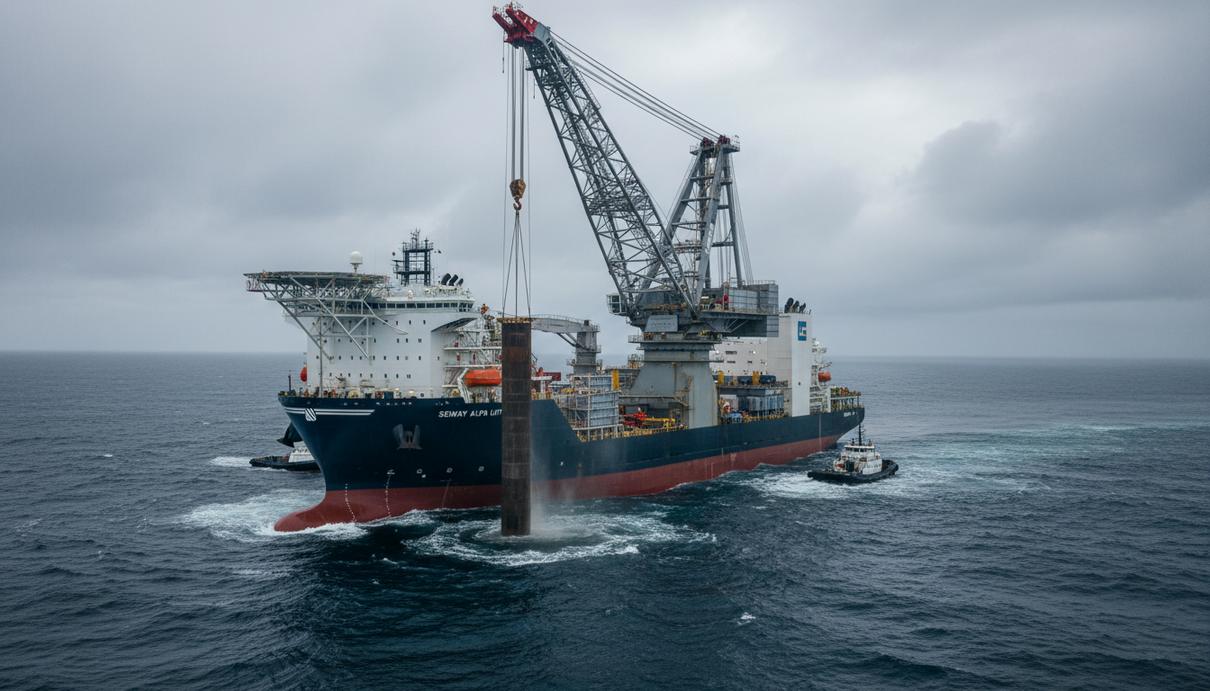

Судно-установщик Seaway Alfa Lift должно прибыть на объект около 31 августа. В течение нескольких недель ему предстоит смонтировать 54 сваи – по три на каждую из 18 позиций, где будут установлены решётчатые основания. Сваи доставляют на морскую площадку из шотландского порта Лит.
Эти работы следуют за завершением монтажа монопольных фундаментов. В июне компания Jan De Nul установила 54 монополя с помощью судна Les Alizés, а в начале августа Seaway7 завершила монтаж переходных элементов, используя Seaway Alfa Lift. Всего на ВЭС установят 72 фундамента – 54 монопольных и 18 решётчатых.
Параллельно в порт Данди прибывают компоненты ветротурбин Vestas V236-15.0 MW. Первую партию в начале августа доставило судно Bravewind. Поставки будут идти почти еженедельно до конца сентября; в них задействуют ещё шесть судов.
Установку самих ветрогенераторов начнёт в ноябре компания Cadeler. Для этого она использует своё новое судно Wind Mover, которое будет перевозить на объект по четыре турбины за рейс.
Проект Inch Cape – совместное предприятие ирландской ESB и Red Rock Renewables. Ветроэлектростанцию строят примерно в 15 км от побережья шотландской области Ангус. Ожидается, что ВЭС начнёт вырабатывать электроэнергию в конце 2026 года, а в 2027 году выйдет на полную коммерческую эксплуатацию.
