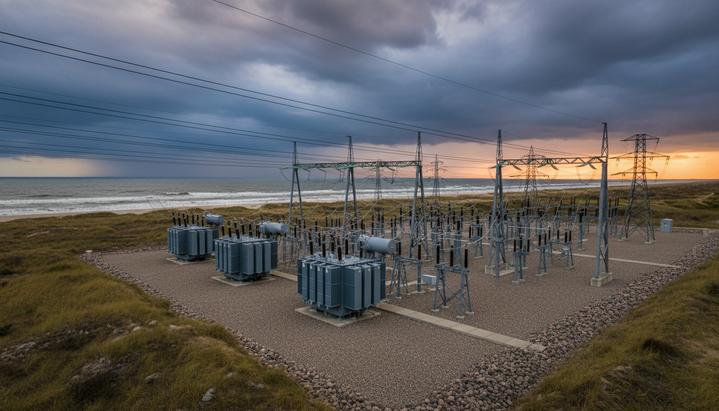

Польский государственный оператор системы передачи электроэнергии Polskie Sieci Elektroenergetyczne (PSE) подтвердил техническую готовность наземной инфраструктуры для приема энергии от морских ветроэлектростанций, строящихся в Балтийском море. Этот шаг является ключевым для развития возобновляемой энергетики в стране.
«Новая подстанция Хочево и расширенная подстанция Жарновец, а также соединяющая их линия напряжением 400 кВ готовы к передаче энергии от ветропарков, строящихся в Балтийском море, потребителям внутри страны», – заявил вице-президент PSE Влодзимеж Муха.
Недавно на береговой подстанции Хочево были проведены испытания первичного и вторичного оборудования. Консорциум исполнителей в лице SPIE Energy Poland и Elfeko подтвердил, что объект технически готов к приему мощности. Одновременно с этим на новой линии электропередачи 400 кВ Хочево – Жарновец, строительство которой началось в октябре 2024 года, специалисты из ElbudBis выполнили монтаж фазных и грозозащитных проводов и провели необходимые измерения. На подстанции Жарновец компания PSE Inwestycje подключила два новых линейных ввода и провела тесты под напряжением, завершив подготовку к соединению с линией из Хочево.
Оператор PSE уточняет, что до получения всех разрешений на эксплуатацию и полного завершения строительных работ новая инфраструктура будет функционировать в режиме пробной эксплуатации. Работы по подготовке национальной энергосети к интеграции мощностей морской ветроэнергетики ведутся в Поморском воеводстве с 2019 года.
Созданная инфраструктура будет обслуживать несколько крупных проектов. В их числе ветропарк Baltic Power мощностью 1,2 ГВт, который реализуют Orlen и канадская Northland Power. Ожидается, что после полного ввода в эксплуатацию в этом году он будет вырабатывать до 4 ТВт·ч электроэнергии ежегодно. Также к сети подключат проекты Baltica 2 (1,5 ГВт) от Ørsted и PGE и Bałtyk 2 & 3 (1,4 ГВт) от Polenergia и Equinor, которые должны дать первую энергию в 2027 году. Кроме того, недавно в фазу строительства вошел проект BC-Wind (390 МВт) от Ocean Winds, запуск которого планируется на 2028 год.
